Ponte sul Po a Piacenza
Italia, Piacenza
2011
Ponte Stradale
Una costruzione in tempi record

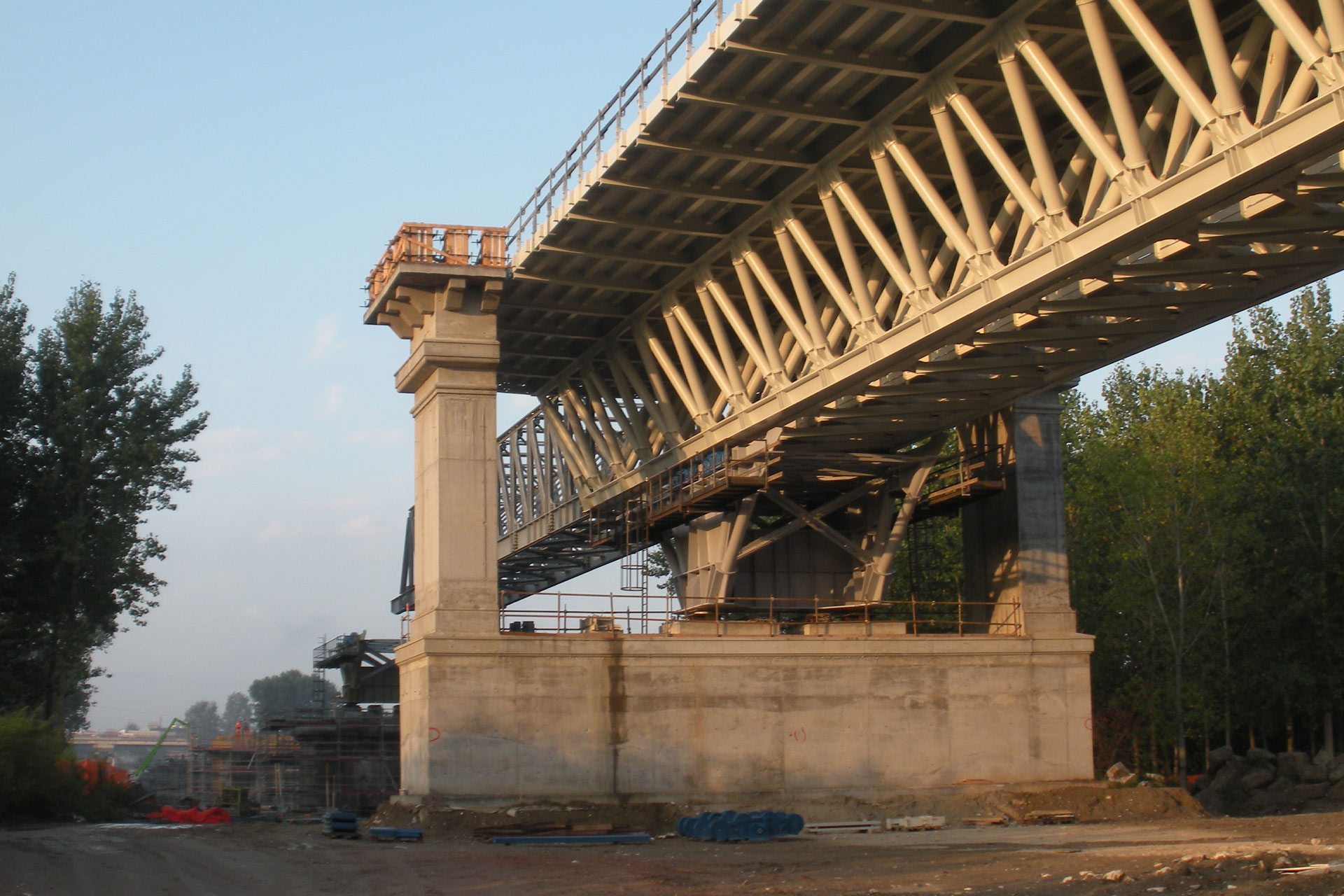

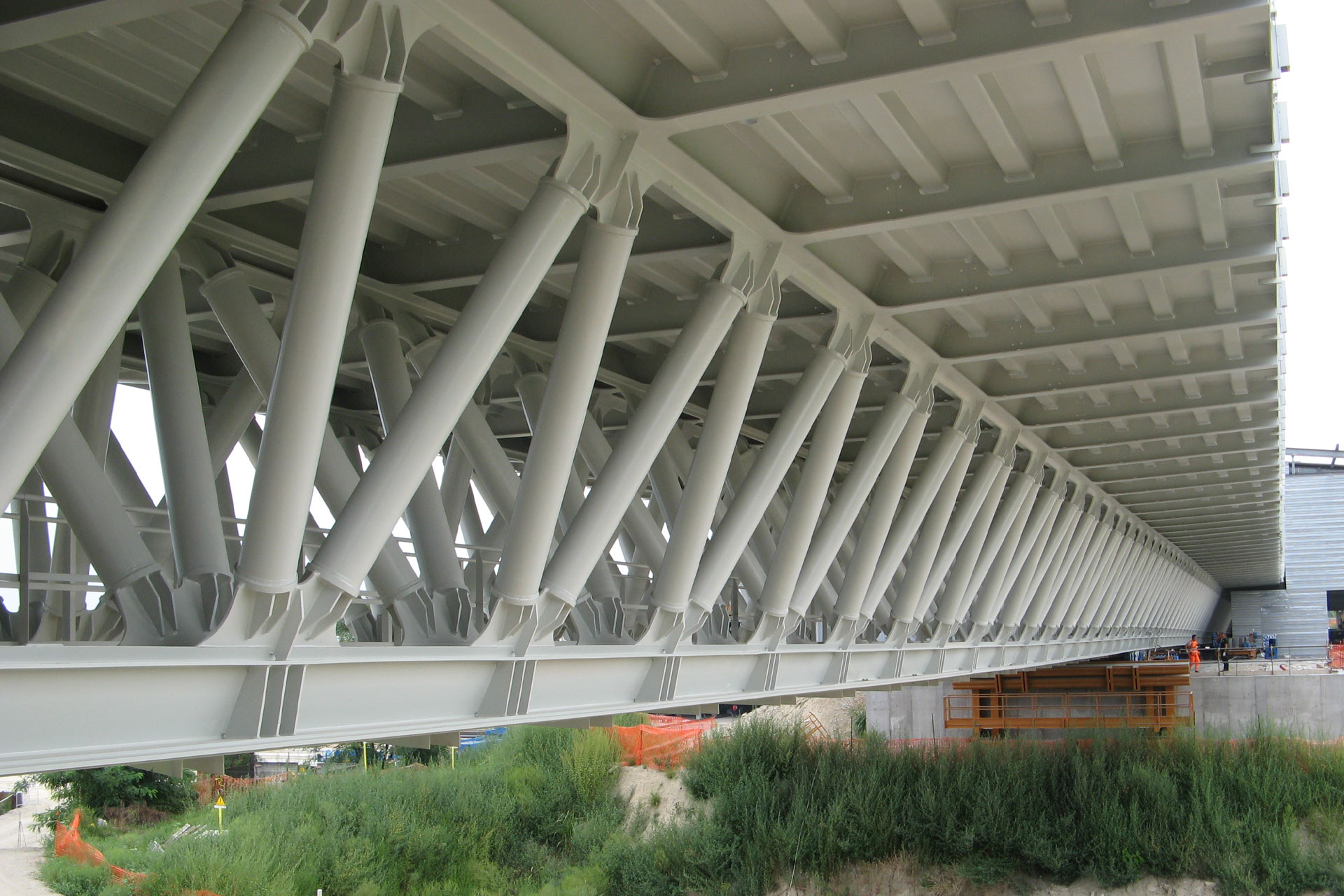

L’opera é una struttura continua in acciaio, con travata reticolare e impalcato a lastra ortotropa.
Il ponte é lungo 810 m, largo 14,5 m ed é diviso in 11 campate di luce variabile da 61 a 71 m.

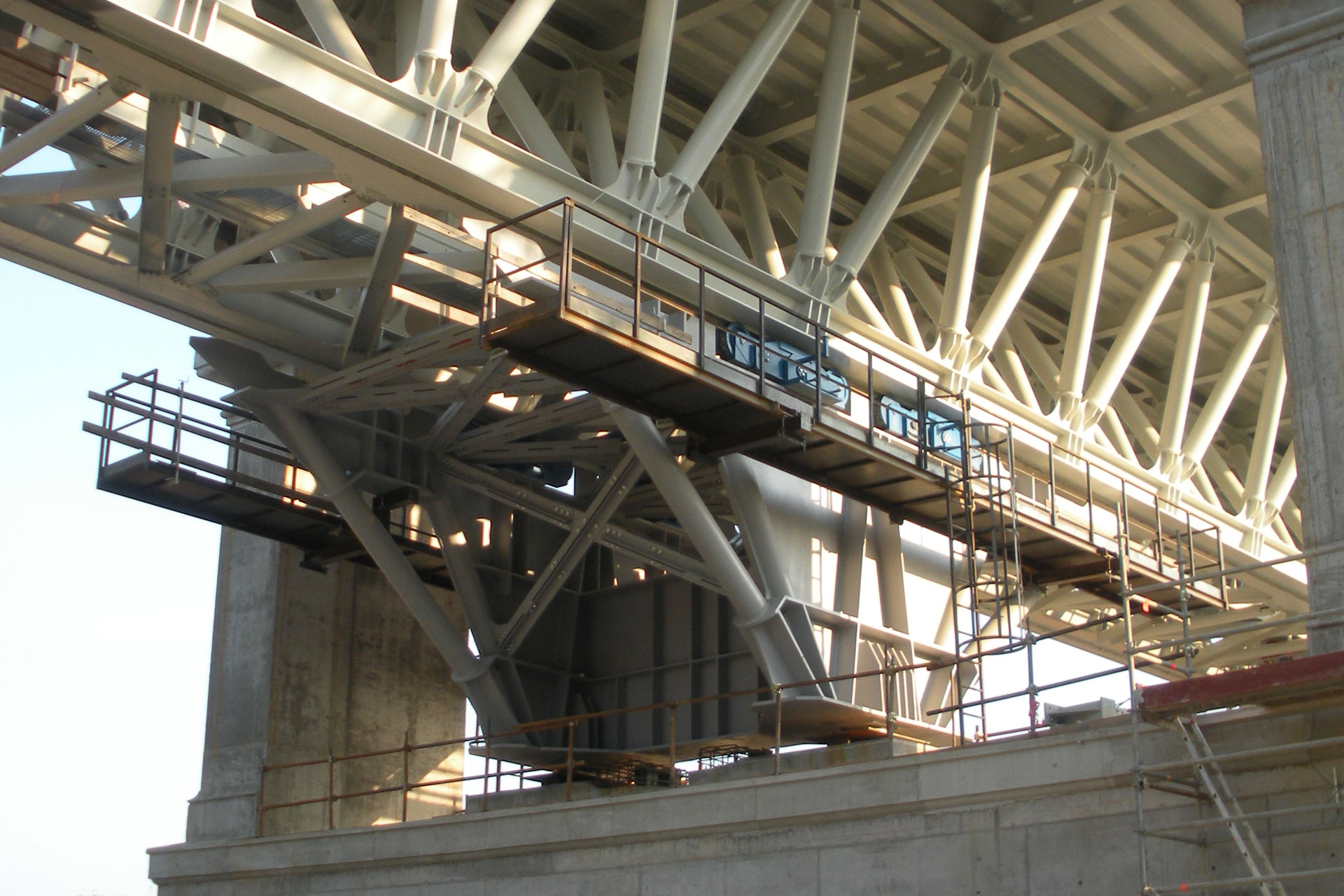

Il ponte è interamente ispezionabile grazie ad una passerella di servizio che corre al disotto dell’impalcato in esercizio.
Le strutture hanno un peso di 8’000 ton. Il peso massimo della singola campata é di 610 ton.

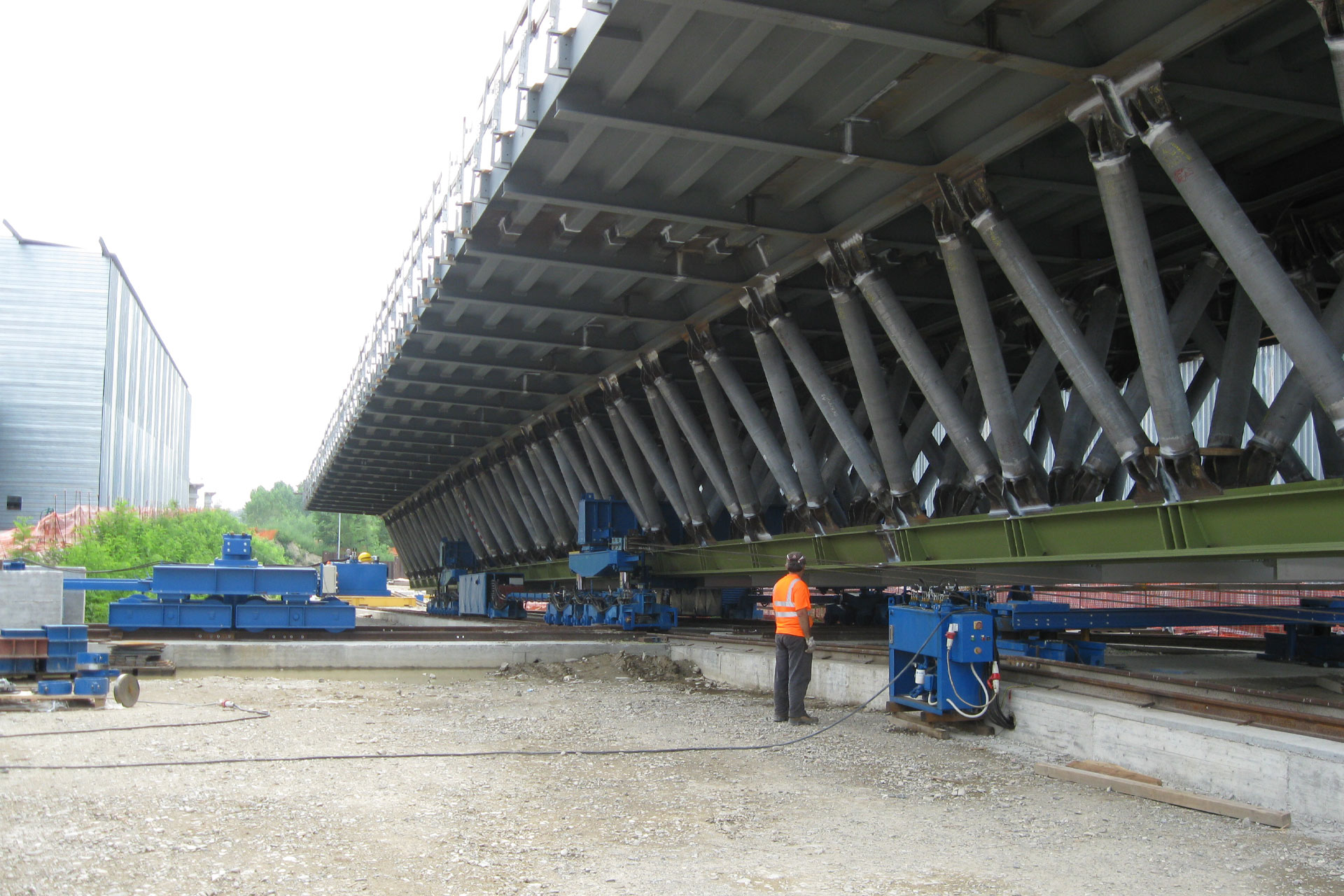

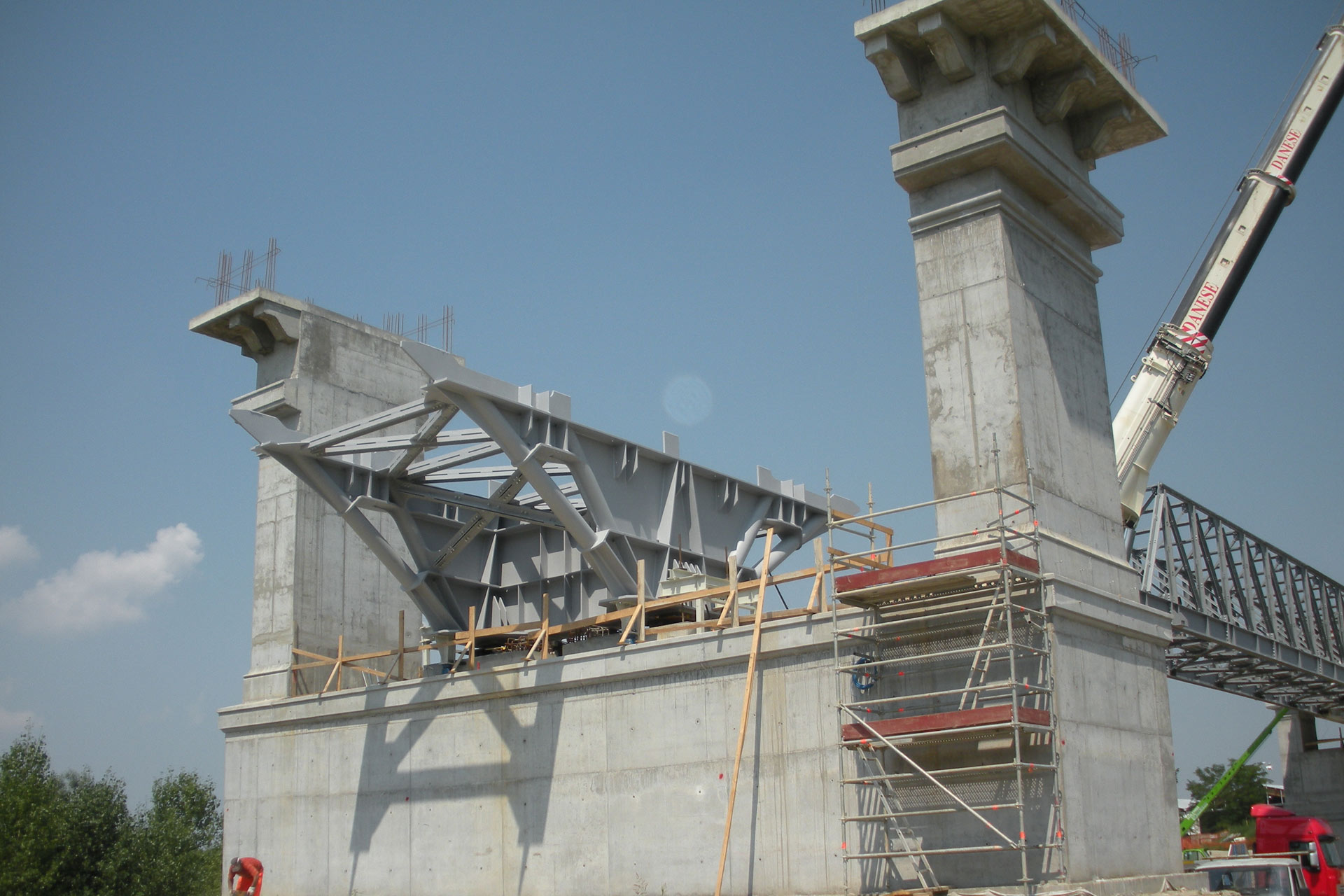

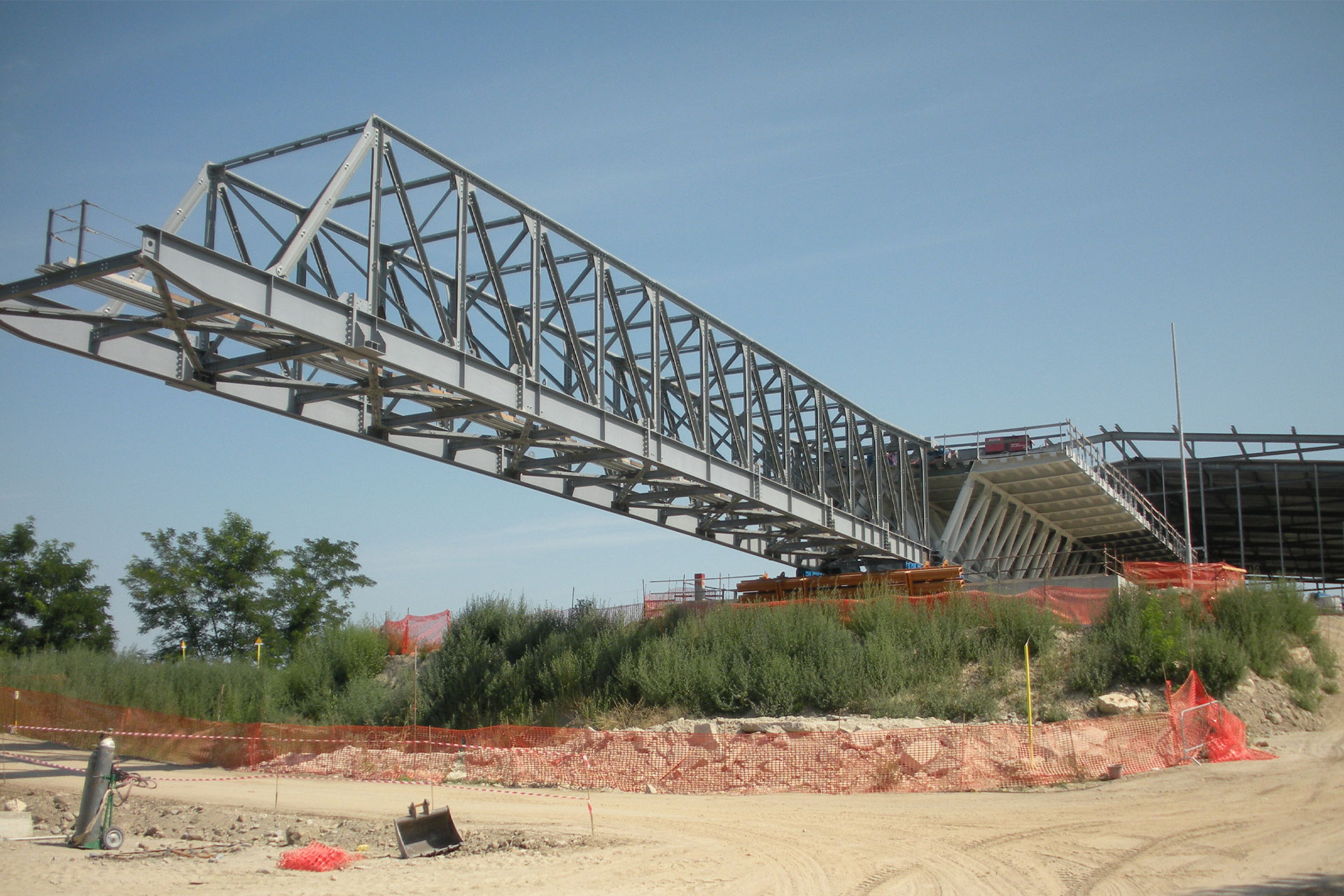

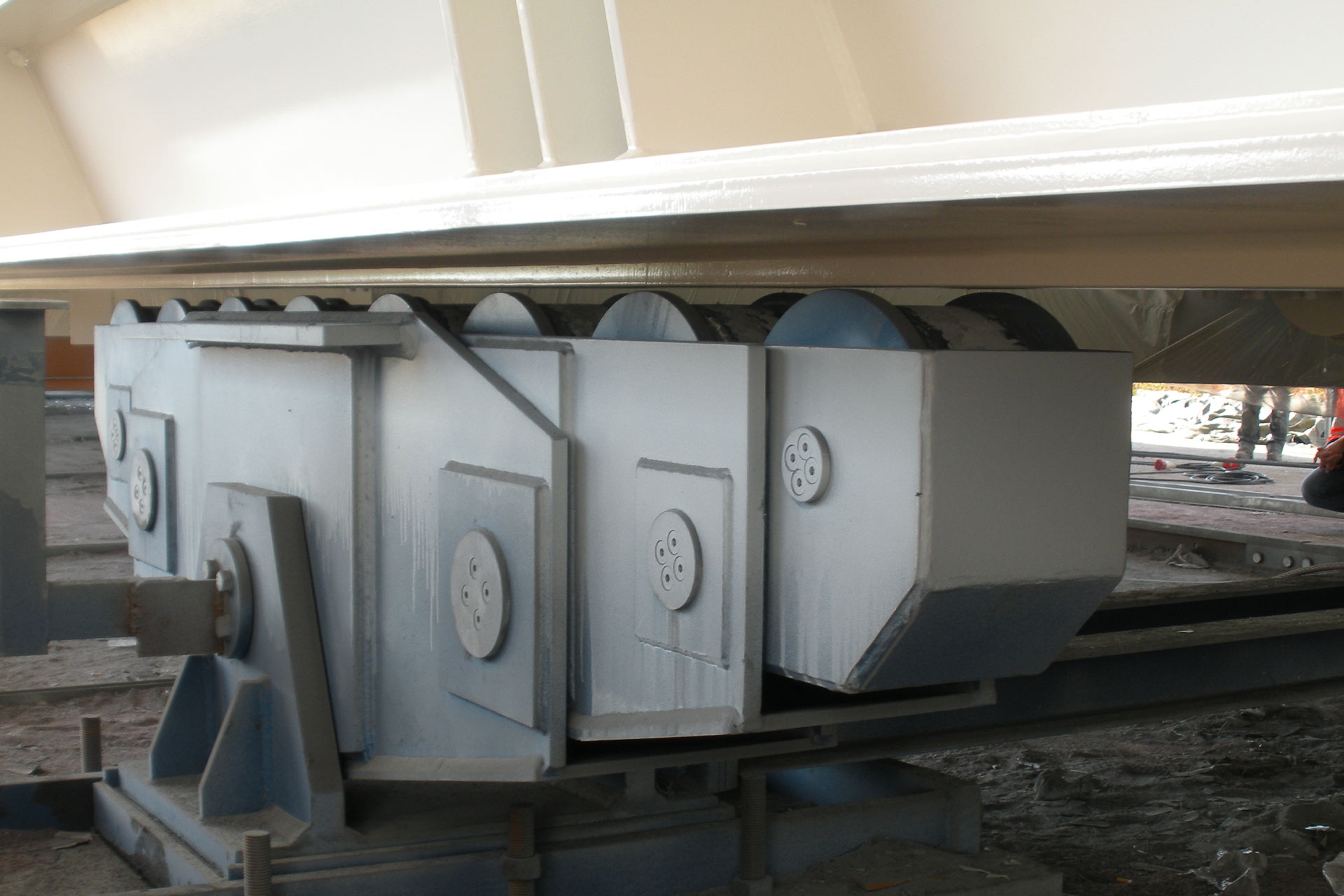

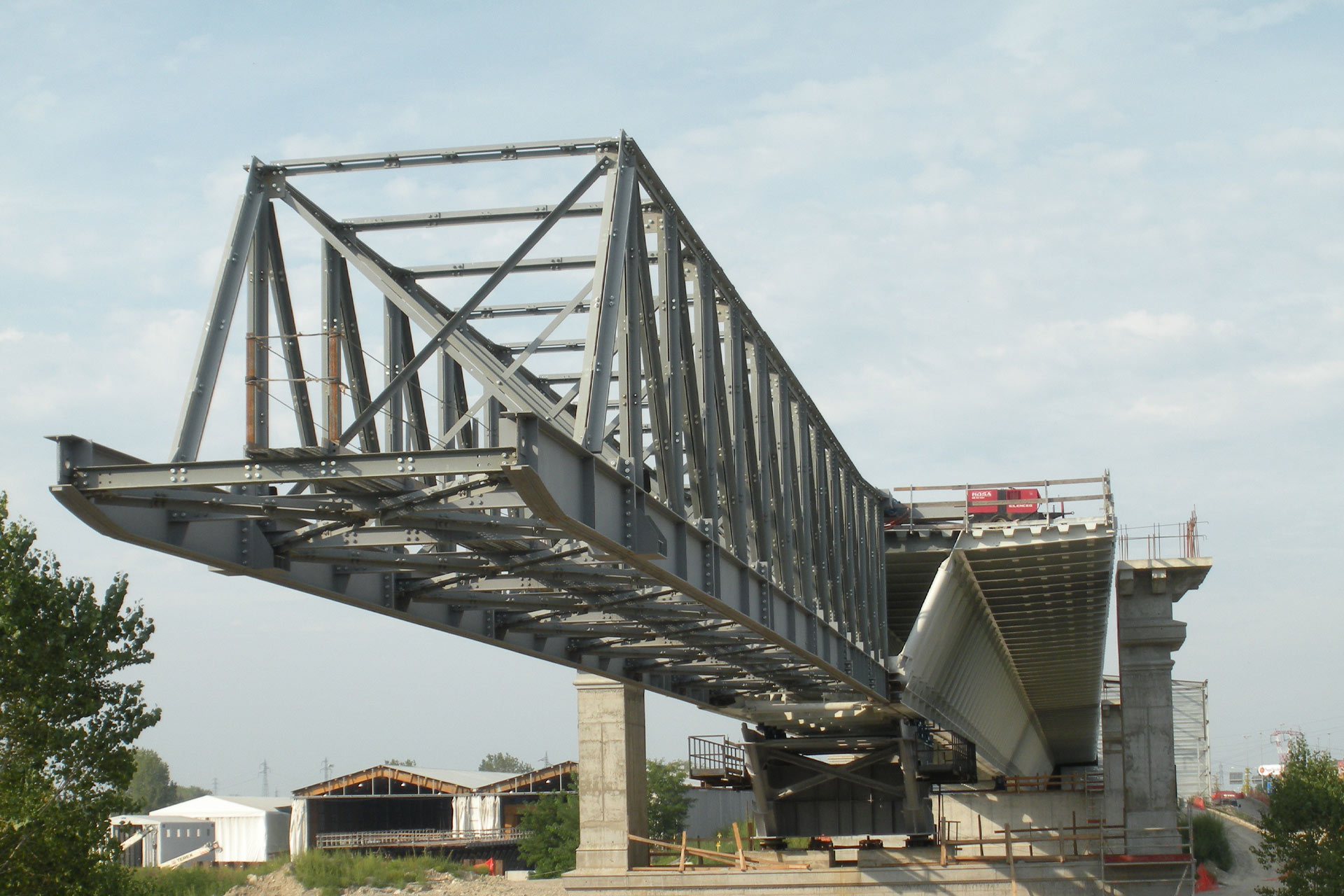

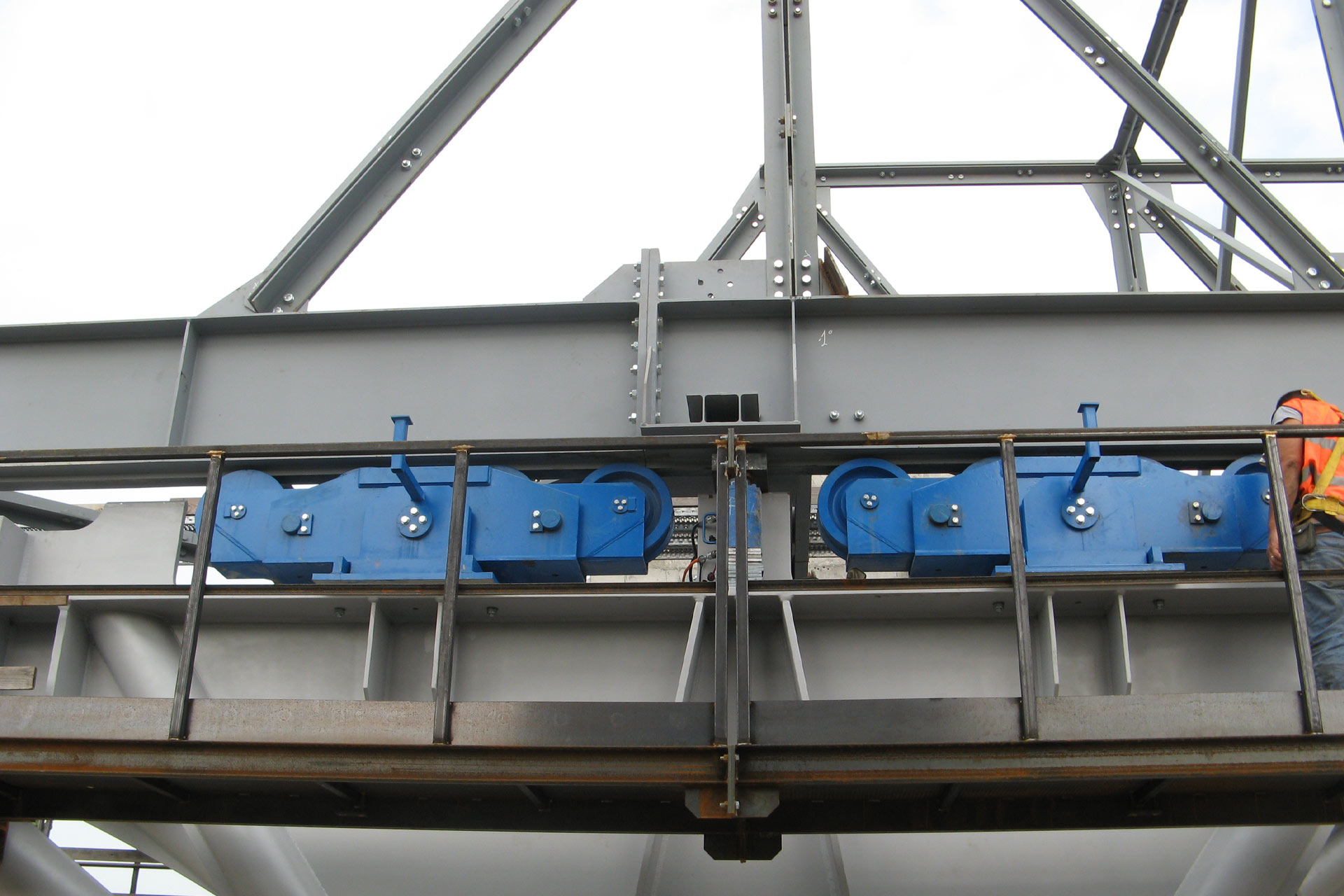

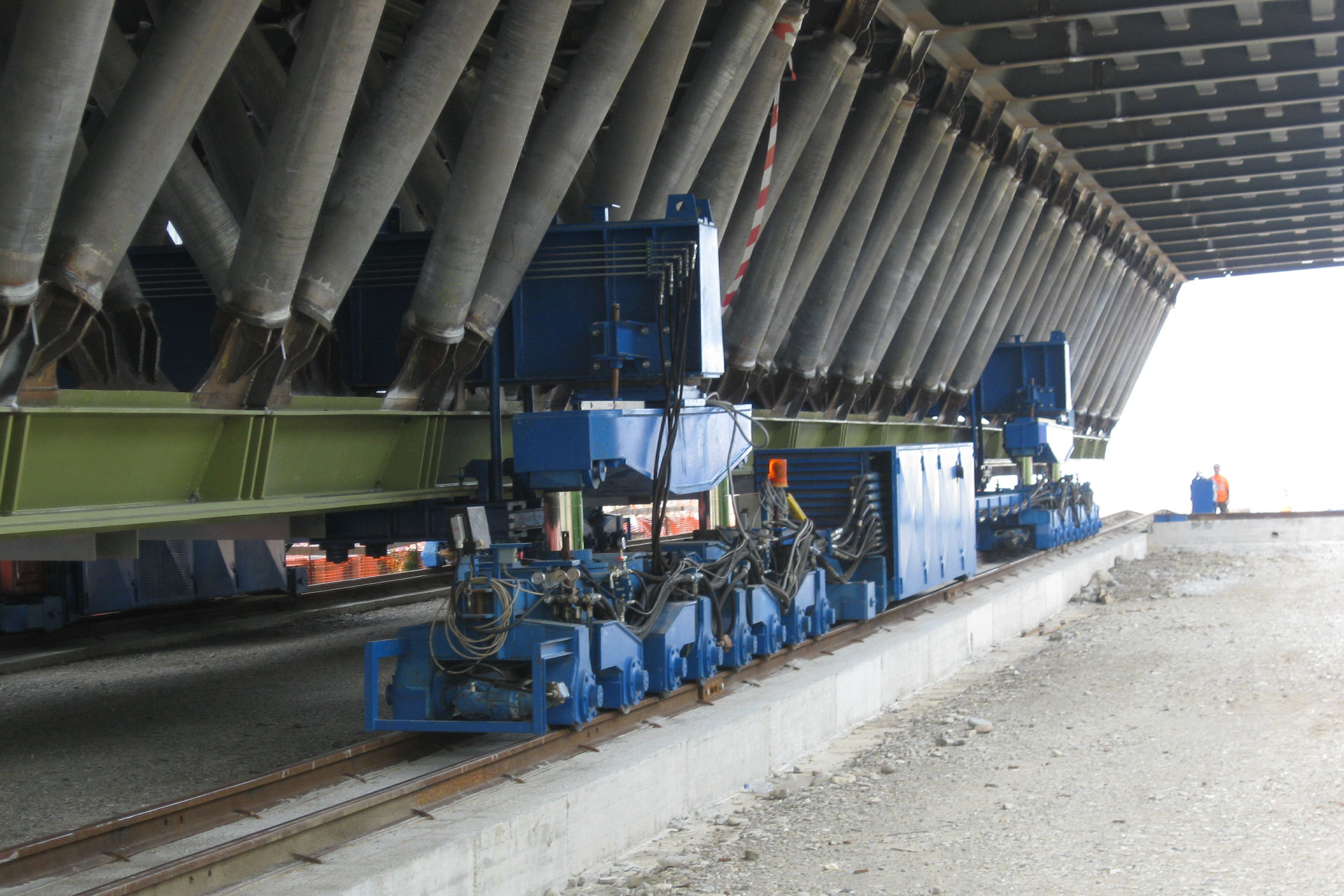

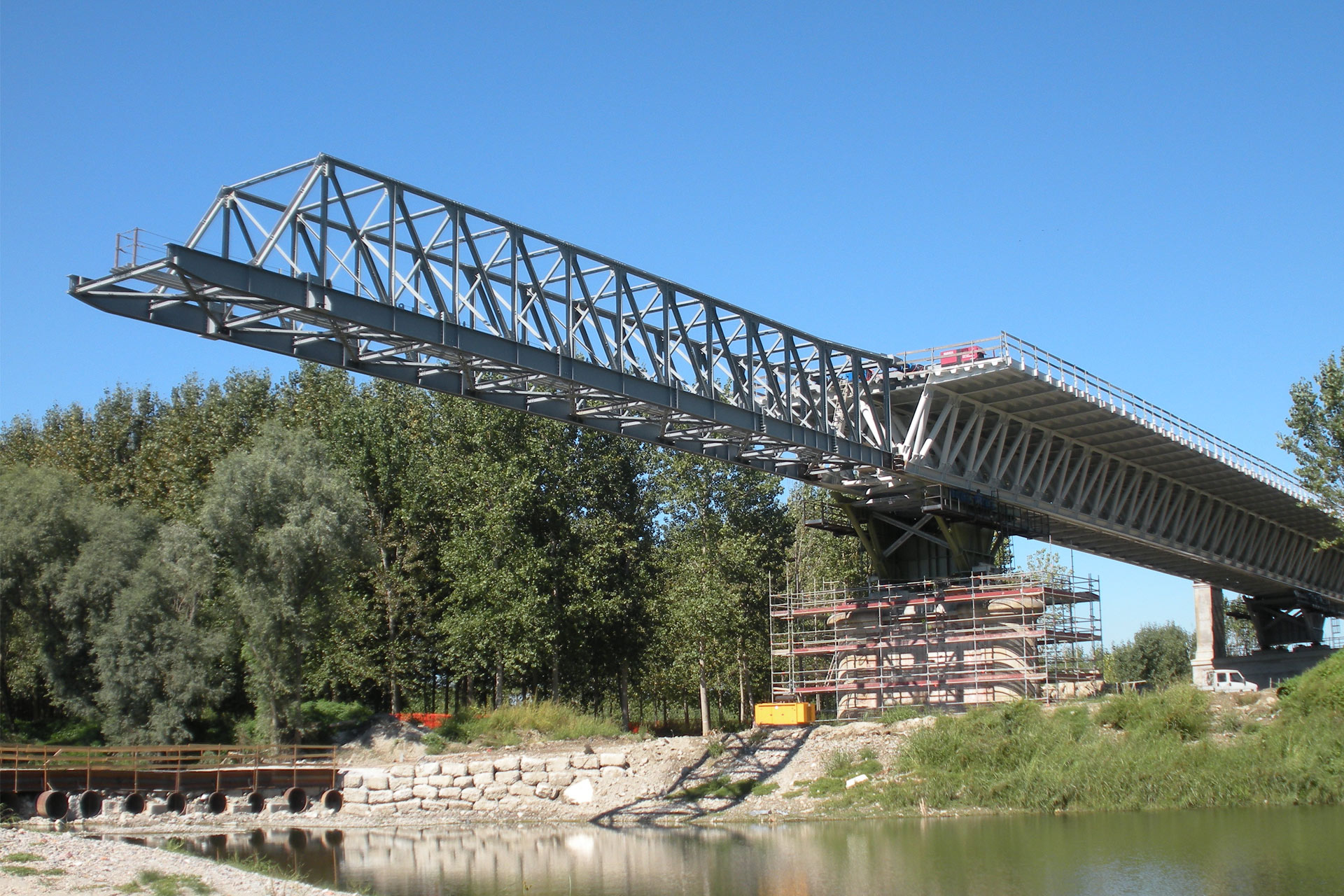

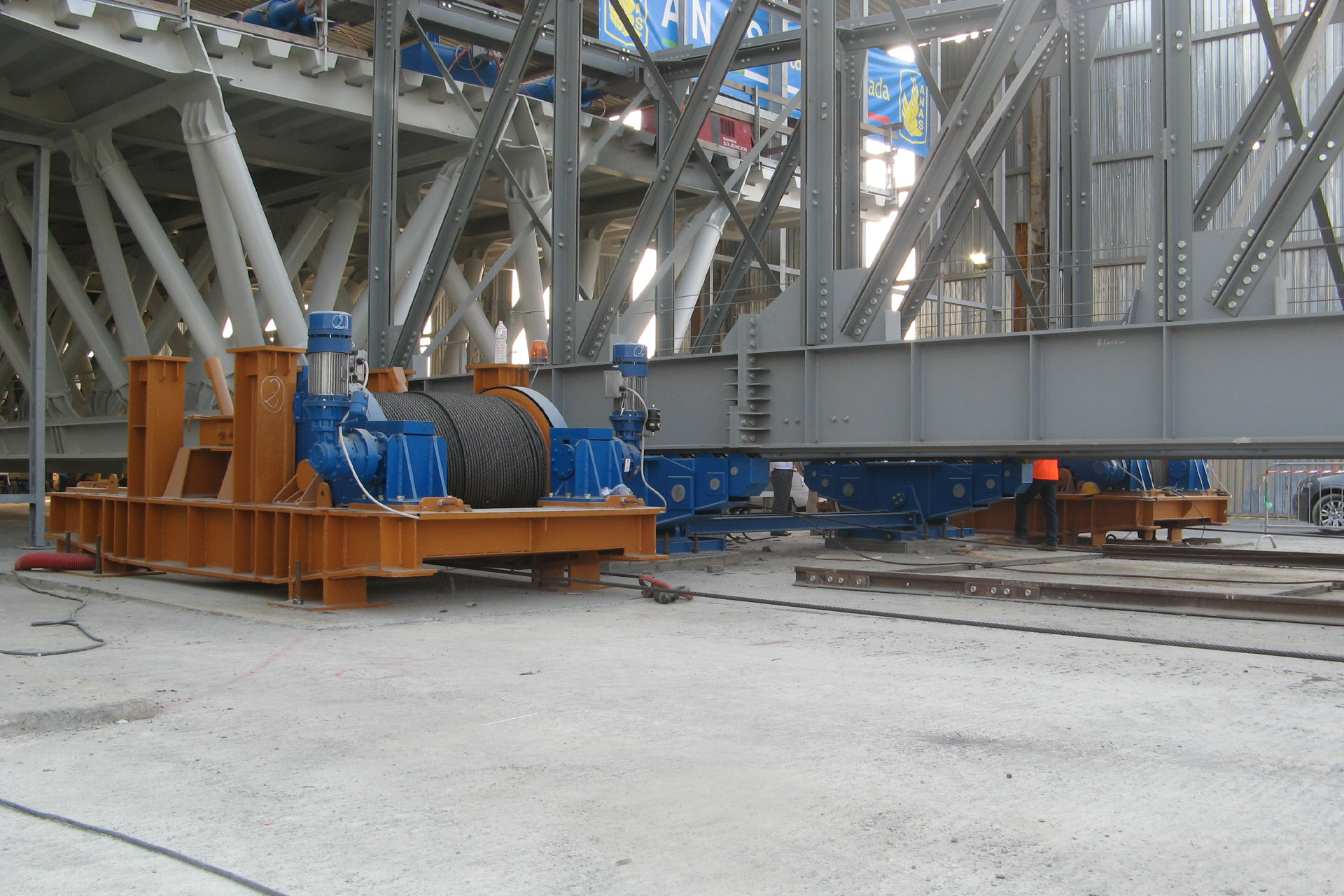

SPIC ha realizzato l’assemblaggio, la verniciatura, il trasporto ed il varo dell’impalcato, varo che é avvenuto a spinta.

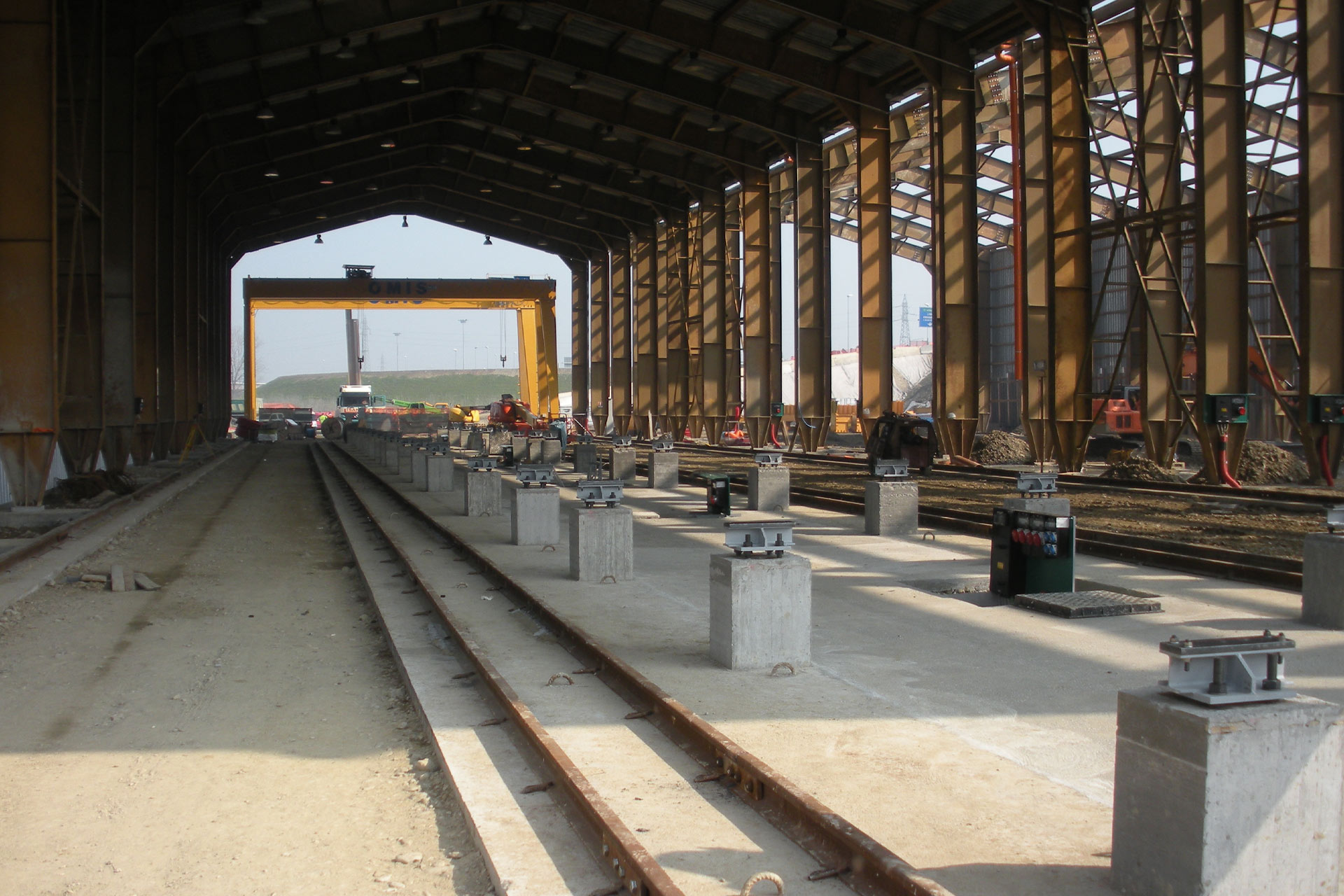

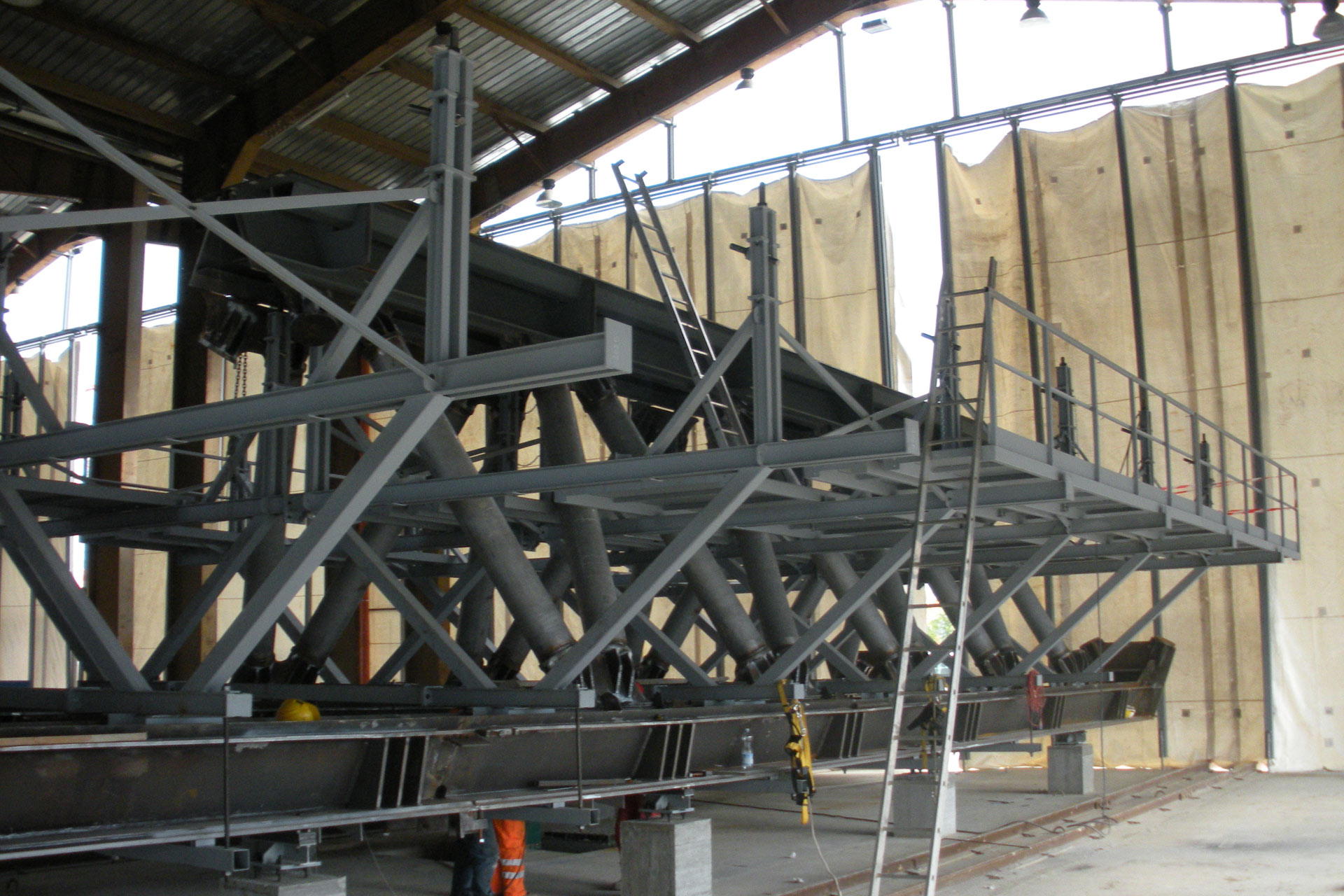

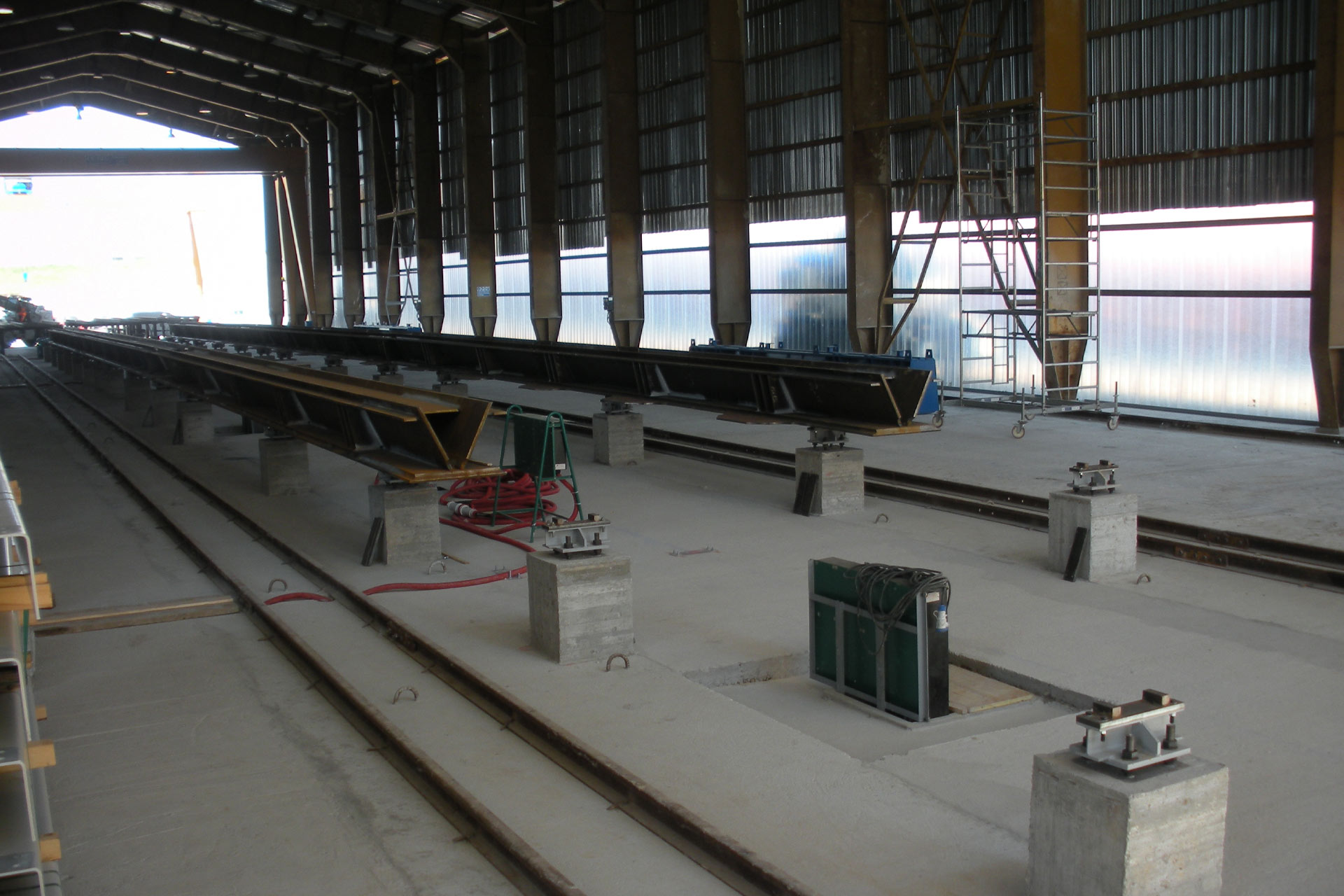

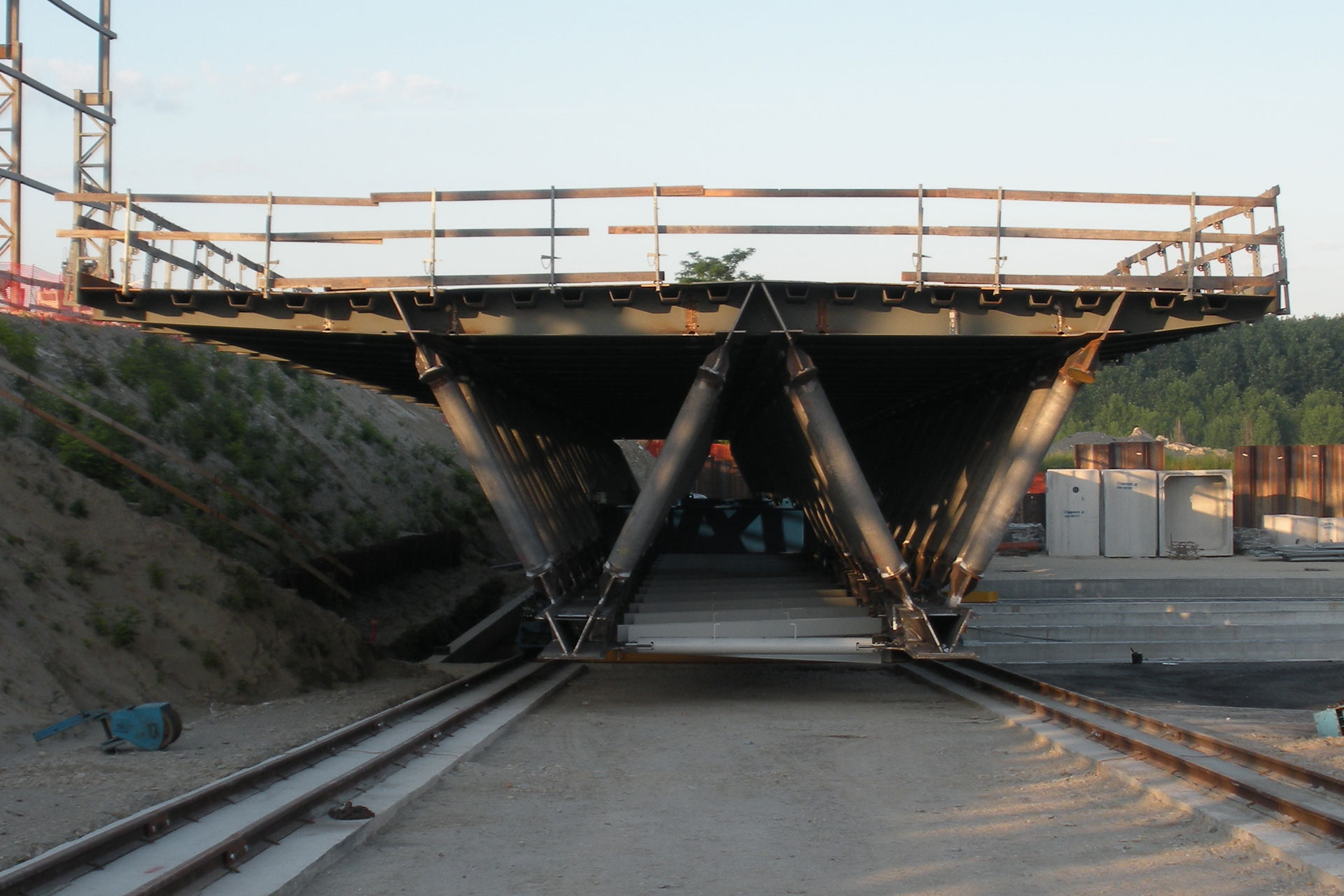

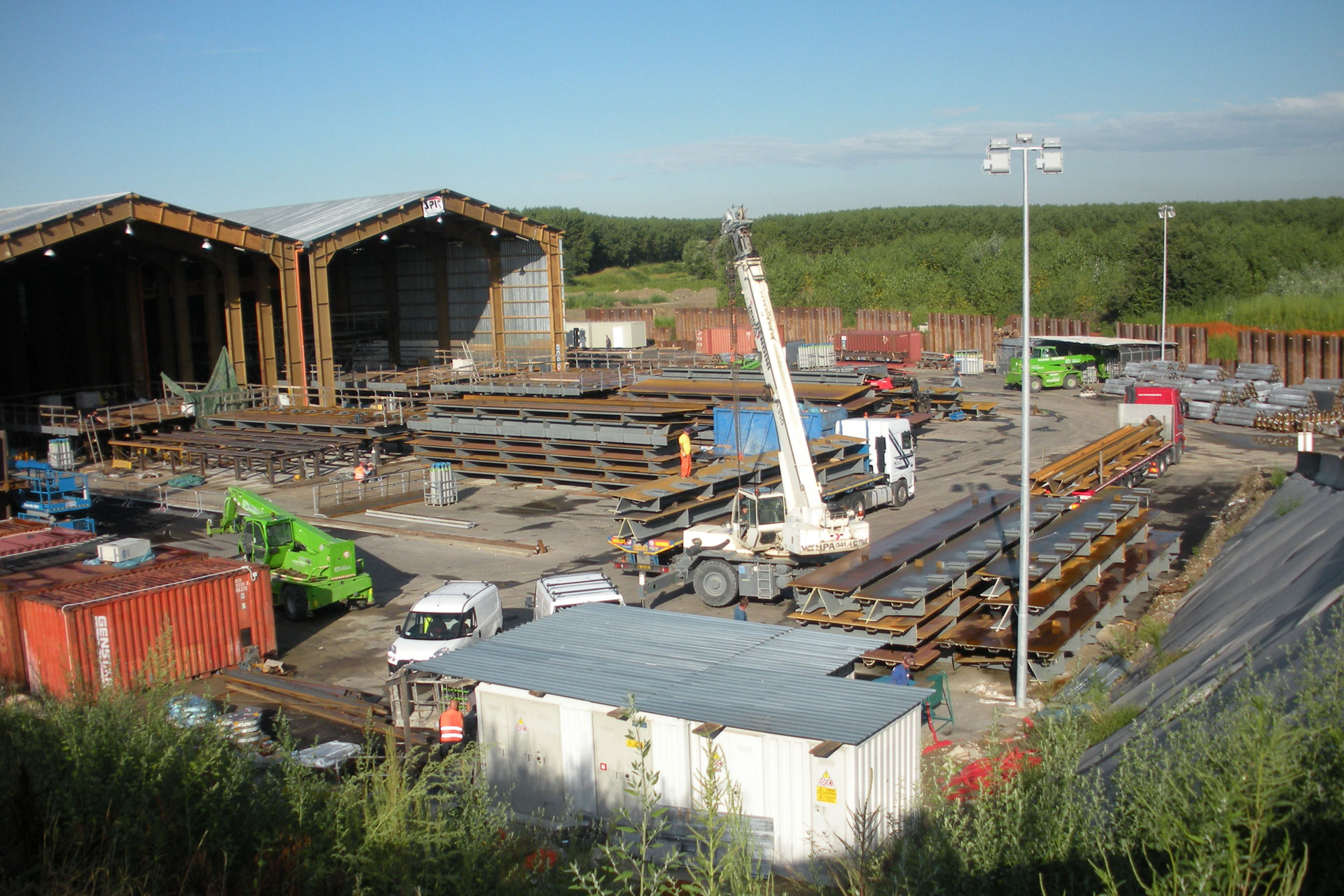

Per la costruzione del ponte é stato realizzato un impianto di prefabbricazione coperto alla base di una delle due spalle del ponte, costituito da due capannoni distinti nei quali é stata realizzato l’assemblaggio e la saldatura degli componenti, la metallizazione nelle zone di giunzione saldata e la verniciatura.

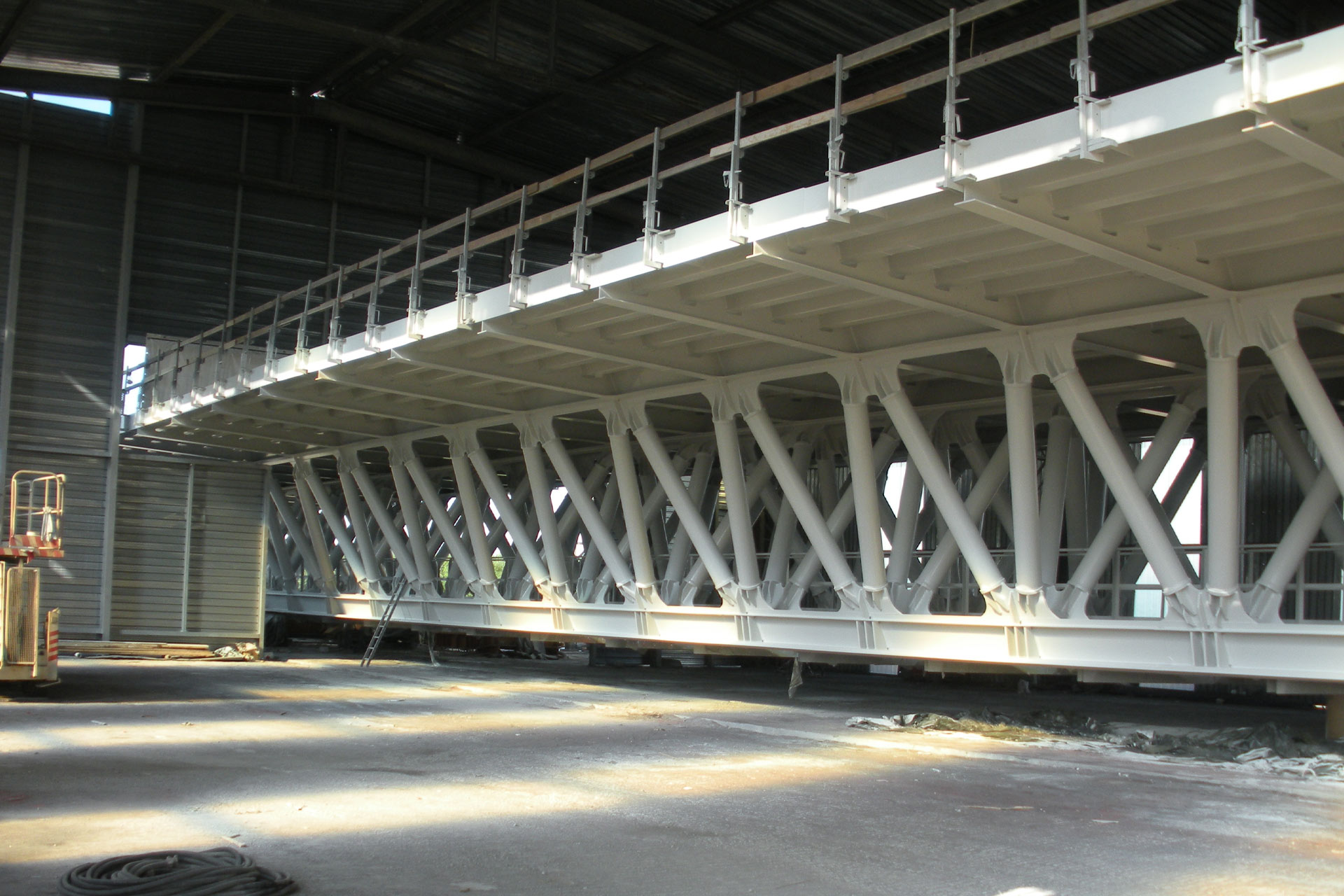

Il trattamento superficiale delle strutture é altamente performante e garantisce un ciclo di vita di 50 anni senza manutenzioni intermedie, attraverso processi di zincatura e di metallizzazione e verniciatura.
Il ponte é stato costruito e montato in 11 mesi, dei quali cinque dedicati alla realizzazione dell'impianto di cantiere e sei alla costruzione ed al varo dell'opera.

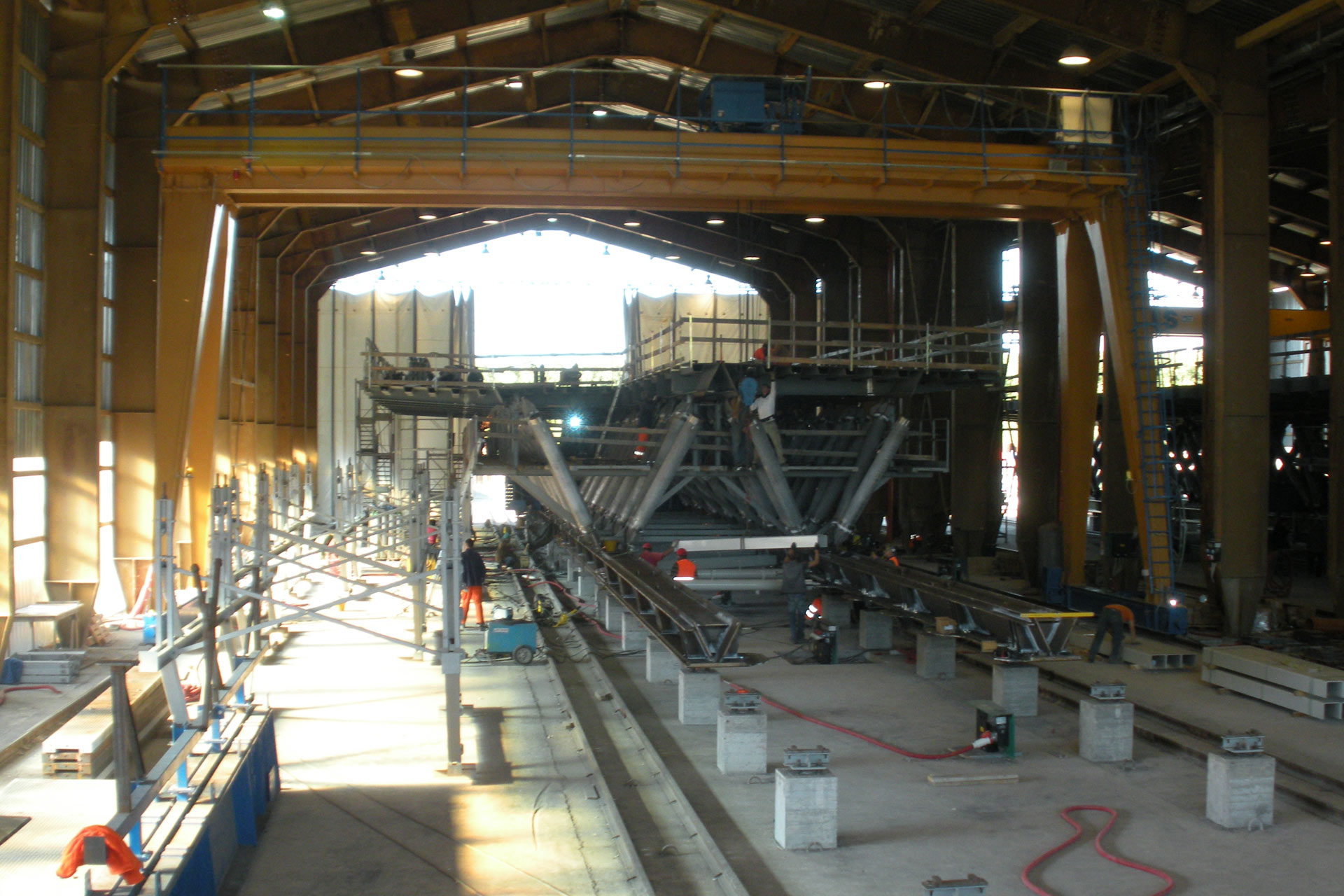

L'impianto di produzione, dopo l'avvio, ha permesso di produrre una campata completa ogni due settimane.
